Масштабные инфраструктурные изменения ожидают Фаришский район. В непосредственной близости от площадки будущей атомной электростанции появится полноценный населенный пункт, рассчитанный на проживание десяти тысяч человек. Презентация генерального плана нового моногорода состоялась в ходе рабочего визита президента Шавката Мирзиёева в Джизакскую область, где глава государства лично проинспектировал текущий статус работ на стратегическом объекте.
Согласно представленной концепции, жилой массив для энергетиков и их семей будет возведен в 16 километрах от генерирующих мощностей. Проектировщики отказались от идеи вахтового поселка в пользу полноценной городской среды: здесь предусмотрено строительство не только жилого фонда, но и разветвленной сети социальных объектов, образовательных учреждений и сервисной инфраструктуры, необходимой для комфортной жизни специалистов высокого класса.

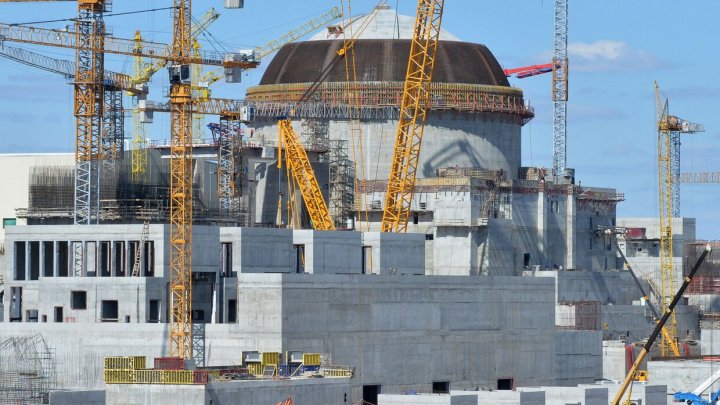

Визит на стройплощадку продемонстрировал, что реализация проекта вышла за рамки бумажных согласований. В данный момент тяжелая техника ведет активную выемку грунта. Котлованы готовятся сразу под четыре энергоблока: исходя из скорректированной стратегии, здесь планируется размещение двух реакторов большой мощности и двух малых модульных установок. Ландшафт местности уже претерпел значительные изменения - строительные бригады завершают выравнивание территории, параллельно занимаясь бетонированием оснований и вязкой арматурных каркасов для вспомогательных сооружений. Для тех, кто занят на стройке сегодня, уже функционирует временный жилой комплекс.
В разговоре с ответственными лицами Шавкат Мирзиёев акцентировал внимание на двух критически важных аспектах: локализации и кадрах. Президенту доложили о планах по максимальному использованию строительных материалов отечественного производства, что должно снизить зависимость от импорта. Одновременно с этим вузы страны расширяют программы подготовки физиков-ядерщиков и инженеров, чтобы к моменту запуска станции пульты управления заняли узбекские специалисты.
Хронология строительства становится все более плотной. Ключевая фаза земляных работ, а именно выемка грунта под котлован для энергоблока с реактором РИТМ-200Н, стартовала 9 октября. Это событие ознаменовало переход от подготовительных процедур к физическому созданию станции.
Следующий критический рубеж намечен на весну будущего года. Как заявлял в августе глава агентства «Узатом» Азим Ахмедхаджаев, заливка «первого бетона» в основание малой АЭС должна состояться в марте 2026 года. Именно этот момент в мировой практике считается официальным началом строительства атомного объекта.
Тем временем, соблюдая международные нормы прозрачности, «Узатом» готовится к диалогу с населением. На 23 декабря назначены общественные слушания, главной темой которых станет Оценка воздействия на окружающую среду (ОВОС). Мероприятие пройдет в культурном центре №30 поселка Богдон Фаришского района - населенного пункта, находящегося в непосредственной географической близости к будущему ядерному объекту.
Реакторы серии РИТМ-200, на базе которых (модификация «Н») будет строиться малая АЭС в Джизаке, изначально разрабатывались для ледокольного флота. Они уже успешно эксплуатируются на новейших атомных ледоколалах типа «Арктика» в суровых условиях Северного Ледовитого океана, что подтверждает их исключительную надежность и безопасность.
